VIDEO // Lucrările de construcție din Stațiile electrice Chișinău și Vulcănești avansează: echipamentele majore au fost livrate și instalate

Lucrările de construcție din Stațiile electrice Chișinău și Vulcănești avansează, iar echipamentele majore au fost deja livrate și instalate. Progresul lucrărilor a fost prezentat astăzi de Unitatea de Implementare a Proiectelor în Energetică (UCIPE), informează MOLDPRES.

Cele două stații electrice sunt parte a proiectului strategic de construcție a Liniei Electrice Aeriene de 400 kV Vulcănești–Chișinău.

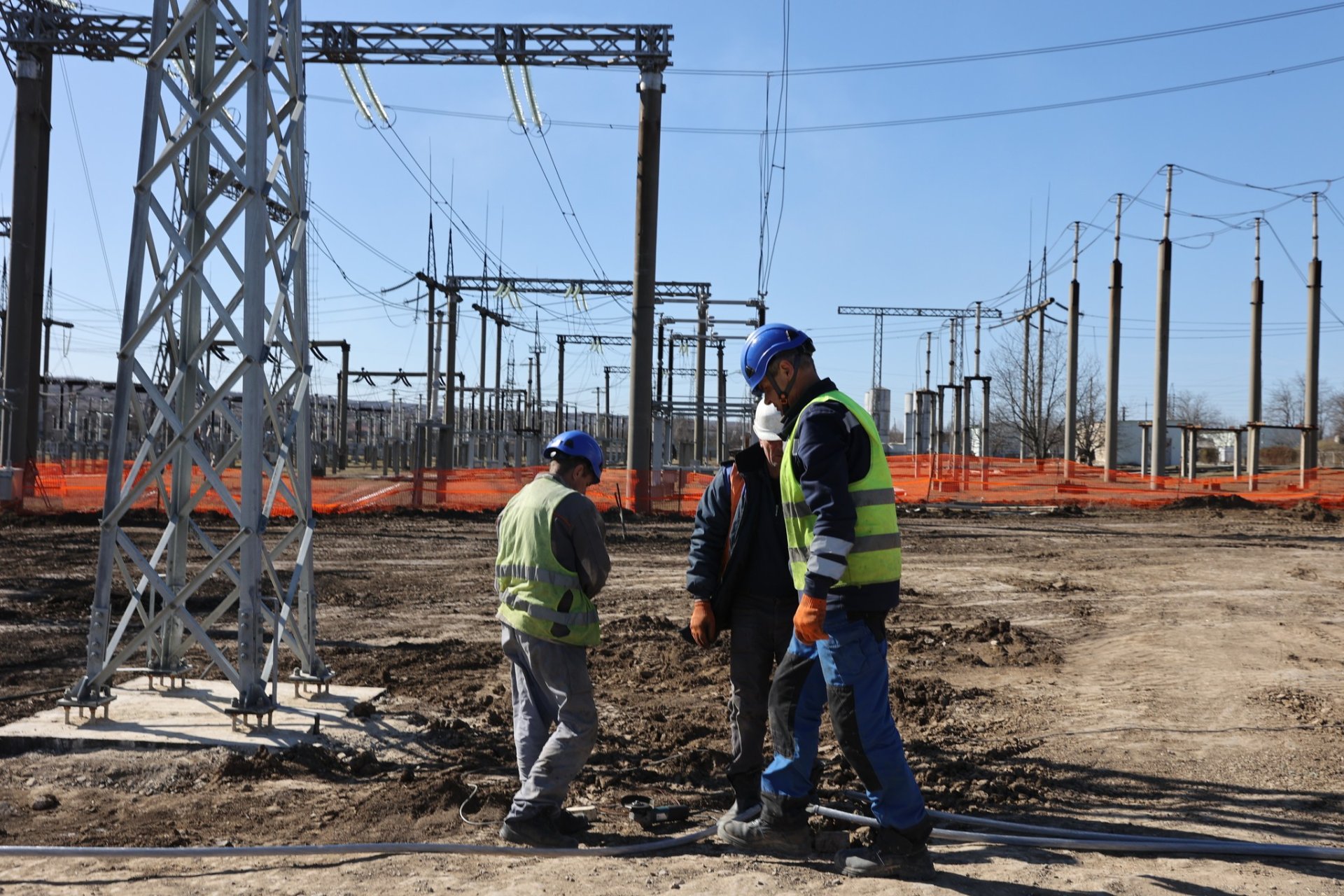

Potrivit UCIPE, la Stația electrică Chișinău sunt în proces lucrările de întindere a conductoarelor pe partea de 330kV și activități premergătoare pentru asamblarea containerul destinat echipamentelor de protecție, după care vor fi montate dulapurile de protecție, care sunt deja asamblate.

În același timp, la Stația Electrică Vulcănești, lucrările majore au fost realizate, echipele fiind implicate în teren și în condiții de timp nefavorabil. Astfel, au fost deja instalate separatoarele și întrerupătoarele, iar transformatoarele de măsură sunt în proces de livrare și vor fi montate în perioada următoare. În paralel, au loc lucrări de întindere de conductoarelor de bare.

Ministrul Energiei, Dorin Junghietu, a efectuat, în această săptămână, o vizită la Stația Electrică Chișinău și a solicitat urgentarea lucrărilor pentru a permite darea în exploatare a Liniei Electrice Vulcănești – Chișinău până în luna mai curent.

Lucrările de construcție ale LEA Vulcănești-Chișinău, supranumită și Linia independenței energetice, au fost finalizate în luna noiembrie 2025, iar în luna ianuarie curent au fost efectuate lucrări de testare a liniei, în condiții meteorologice dificile.

Construcția Liniei a început efectiv în aprilie 2024, lucrările fiind parte a Proiectului de Dezvoltare a Sistemului Electroenergetic, finanțat de Grupul Băncii Mondiale. Valoarea acestuia este de 61 milioane de euro, dintre care circa 27 milioane de euro sunt pentru construcția Liniei.

Linia are o lungime totală de 157 km, traversează 35 de localități din opt raioane, conectând Stația Electrică Vulcănești 400 kV cu Stația Electrică Chișinău 330 kV. Aceasta va putea transporta până la 630 MVA de putere, echivalentul a peste 50% din consumul necesar al țării în perioadele de vârf.

Construcția Liniei electrice Vulcănești-Chișinău este un proiect de importanță strategică pentru securitatea energetică a țării noastre. Noua linie electrică va permite transportul energiei electrice din România sau alte piețe europene spre Chișinău, fără a trece prin Centrala electrică moldovenească, situată în regiunea transnistreană.



Ultimele Știri
/ Acum 1 zi

FOTO // Investiții în dezvoltarea industriei vitivinicole: o vestită companie locală își extinde podgoriile prin plantarea a 50 de hectare de viță-de-vie

/ Acum 1 zi

Un bloc locativ din Bălți este reabilitat energetic: investiții de 5,8 milioane de lei pentru confort termic sporit și facturi mai mici la energie

/ Acum 1 zi

FOTO // O familie din Sângerei și-a redus în jumătate cheltuielile pentru încălzire prin lucrări de eficientizare energetică a locuinței

/ Acum 1 zi

Regim special de activitate al Direcțiilor deservire fiscală în perioada depunerii Declarațiilor privind impozitul pe venit

/ Acum 1 zi

Fiscul a acumulat 1,5 miliarde de lei la buget timp de o săptămână

/ Acum 1 zi

Creștere constantă a numărului de pasageri pe Aeroportul Internațional „Eugen Doga” – Chișinău: cele mai populare destinații ale lunii martie

/ Acum 1 zi

Circa 500 de familii au procurat electrocasnice moderne în noua ediție a Programului EcoVoucher

/ Acum 1 zi

Peste 1200 tone de benzină și motorină, importate luni în Republica Moldova

/ Acum 1 zi

Leul își continuă aprecierea față de euro și dolar

/ Acum 2 zile

Ministrul Dorin Junghietu, vizită neanunțată la Stația Electrică Chișinău: „Întârzierile la lucrările stațiilor electrice vor fi sancționate”

/ Acum 2 zile

Republica Moldova va beneficia de suportul Greciei în valorificarea asistenței externe și avansarea parcursului european

/ Acum 2 zile

Fiscul atenționează asupra unor mesaje false transmise către contribuabili

/ Acum 2 zile

Programul „Casa verde”: au fost aprobate primele 52 de propuneri de proiecte

/ Acum 2 zile

Energocom a procurat în martie energie electrică la un preț mediu de 130 de euro/MWh
